Создание ГРО - геодезической разбивочной основы

Наши специалисты имеют опыт, исчисляемый десятками лет и сотнями объектов
Наши специалисты имеют опыт, исчисляемый десятками лет и сотнями объектов
Оборудование постоянно обновляется. Ни один прибор не эксплуатируется больше 2-х лет
Оборудование постоянно обновляется. Ни один прибор не эксплуатируется больше 2-х лет
Мы занимаемся этим профессионально с 2011 года
Мы занимаемся этим профессионально с 2011 года
Мы гарантируем среднеквадратическую ошибку (СКО) при обратной геодезической засечке не более 2-х мм
Мы гарантируем среднеквадратическую ошибку (СКО) при обратной геодезической засечке не более 2-х мм

Возведение зданий и сооружений невозможно без создания геодезической разбивочной основы для строительства (сокращённо – ГРО). Устройство геодезической основы является обязанностью Заказчика строительства, который для её создания нанимает специализированную геодезическую или изыскательскую организацию, являющуюся членом саморегулируемой организации в сфере инженерных изысканий. Готовая ГРО передаётся по акту строительной организации перед началом строительных работ.

Что такое геодезическая разбивочная основа для строительства?

В общем случае ГРО представляет сеть опорных геодезических пунктов, координаты и высоты которых определены с требуемой точностью в системах координат и высот, заданных проектной документацией. Пункты геодезической разбивочной основы размещаются на строительной площадке или в непосредственной близости от неё в местах, обеспечивающих сохранность пунктов на весь период строительства объекта капительного строительства.

К ГРО относятся также долговременные и временные знаки, с использованием которых на местности закрепляют основные оси зданий и сооружений, оси линейных (дорог, трубопроводов и др.) и гидротехнических сооружений. Линии, проведённые между такими знаками (шнурами, лентой), задают на местности контур здания или ось линейного объекта.
Для создания ГРО разрабатывается и согласовывается с Заказчиком программа (в сложных случаях – проект) создания ГРО.

Нормативные документы: чем регламентируются работы?

Основными техническими регламентами, которыми руководствуются исполнители при создании ГРО, следует считать:

  • СП 126.13330.2017 Геодезические работы в строительстве
  • СП 47.13330.2016 Инженерные изыскания для строительства. Основные положения
  • СП 317.1325800.2017 Инженерно-геодезические изыскания для строительства. Общие правила производства работ
  • СП 48.13330.2011 Организация строительства
  • ГОСТ Р 51872-2019 Документация исполнительная геодезическая. Правила выполнения.
  • При строительстве объектов атомной промышленности, гидротехнических сооружений, аэропортов, железных и автомобильных дорог, трубопроводов – могут применяться специальные (отраслевые) технические регламенты (ГОСТ, ВСН и др.).

За последние 3 года мы проделали большой объём работ по устройству геодезических основ

38
Пунктов ГРО создали за 2020 год
60
Пунктов ГРО создали за 2021 год
126
Пунктов ГРО создали за 2022 год

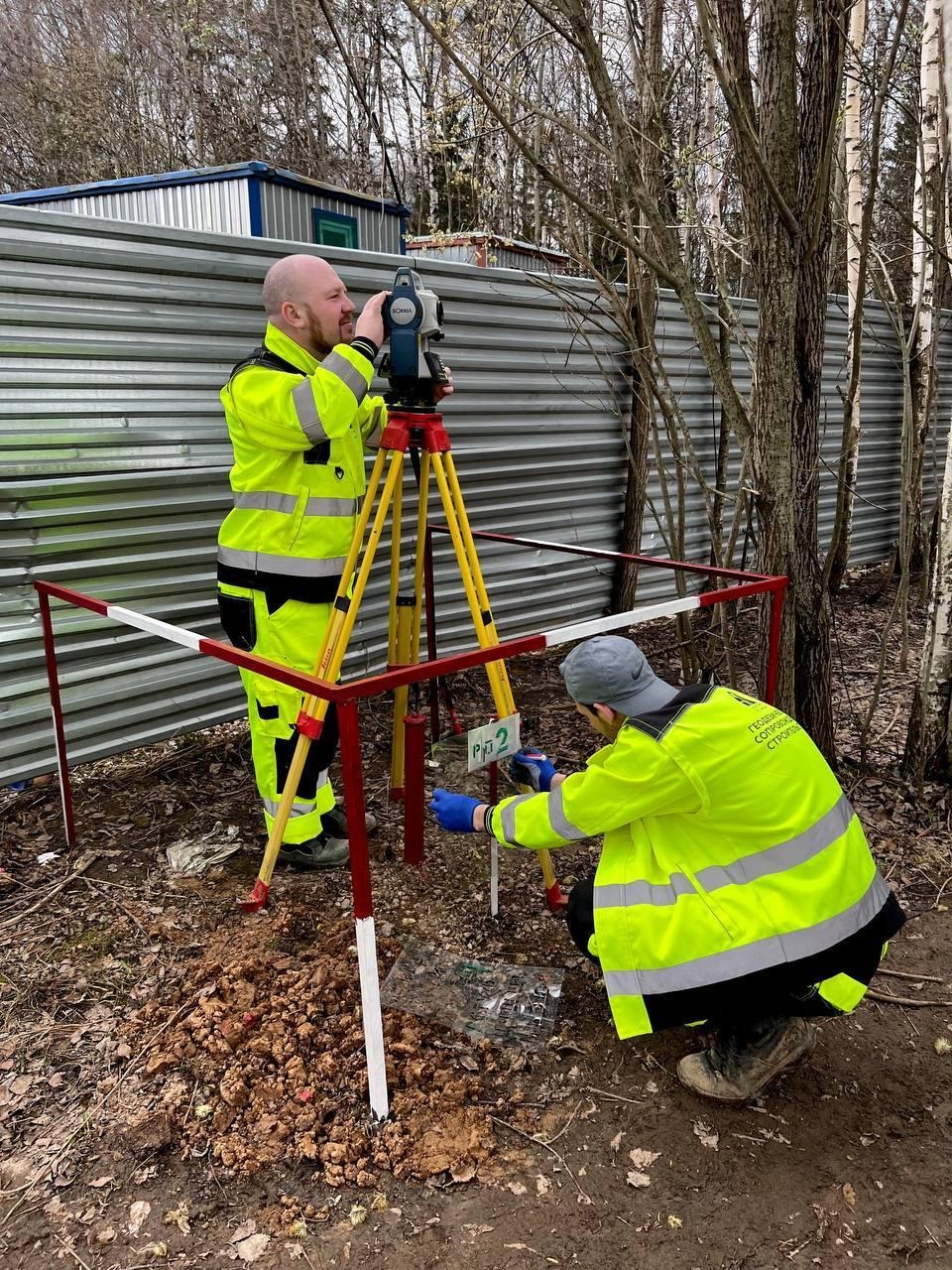

Посмотрите как мы делали один из объектов Многоуровневый надземный паркинг открытого типа

Для чего создается ГРО?

ГРО создаётся с целью выноса проекта в натуру и для геодезического сопровождения строительства зданий и сооружений. Основанием для выноса проекта в натуру является генеральный план или разбивочный чертеж. В процессе геодезических разбивочных работ относительно пунктов геодезической основы по координатам и высотам, указанным на проектных чертежах, на местность последовательно выносятся (переносятся): границы земельного участка (площадки) проектируемого строительства (при необходимости – «красные линии»), контур котлована или основания здания и сооружения, высотные планировочные отметки, элементы основания (фундамента) здания или сооружения.

Важнейшим этапом разбивочных работ с использованием ГРО является передача координат и отметок на первый монтажный горизонт – плиту фундамента, то есть – устройство внутренней геодезической сети здания. После это – до окончания строительства наземной части здания пункты геодезической разбивочной основы являются «хранителями» исходных координат и высот, и используются для контрольных геодезических измерений и для выполнения исполнительных геодезических съёмок.

На завершающем этапе строительства геодезическая основа используется для выноса в натуру проекта строительства инженерных сетей и проекта благоустройства.

Оставьте заявку и узнайте, сколько точно будут стоить пункты ГРО на вашем объекте

  • Мы перезвоним через 5 минут или раньше
  • Узнаем о вашей проблеме и расскажем пути ее решения
  • Оговорим нюансы и особенности ситуации
  • Посоветуем какие услуги вам нужны
  • Посчитаем предварительную стоимость нужных работ

Заполните форму, и ждите звонка от эксперта

Для каких объектов создают геодезическую разбивочную основу?

Геодезическая разбивочная основа создаётся во всех случаях, когда для строительства объектов разрабатывается проектная документация и выдаётся разрешение на строительство, а также при строительстве линейных объектов – трубопроводов, автомобильных дорог и улиц, инженерных сетей, объектов благоустройства и т.п

Качество устройства геодезической разбивочной основы имеет особенно важное значение при строительстве на одном земельном участке комплексов зданий и сооружений, связанных между собой технологическими связями (промышленных комплексов), а также групп зданий и сооружений, взаимное положение которых жёстко задаётся проектом – жилых и торговых комплексов, высотных и подземных объектов и др.

В зависимости от площади земельного участка, выделенного для строительства, назначения и типа объекта, и размеров (габаритов) зданий и сооружений, в соответствии с требованиями СП 126.13330 определяется необходимое количество пунктов ГРО (плотность) и требования к точности создания ГРО. Минимальное количество пунктов (реперов) – 4, максимальное количество – не ограничивается.

Для каких объектов не требуется делать ГРО

Не требуется создавать геодезическую разбивочную основу при строительстве зданий и строений вспомогательного назначения, объектов, для строительства которых не требуется разрешение на строительство – индивидуальных жилых домов, садовых домов и т.п.

Во всех указанных случаях для разбивки контура здания на местности можно использовать условные системы координат и высот.

Этапы работ по устройству ГРО

При создании геодезической основы обычно выделяют следующие основные этапы:

  1. Подготовительный. На подготовительном этапе осуществляется подбор и анализ исходных данные об объекте – результатов инженерно-геодезических изысканий, проектной документации (разделы СПОЗУ, ПОС), с использованием которых разрабатывается и согласовывается с заказчиком программа (проект) созданий ГРО.
    При необходимости, работы по устройству геодезической основы могут быть зарегистрированы в местных органах по градостроительству и архитектуре

  2. Полевой. На полевом этапе проводятся:

    - рекогносцировочное обследование площадки проектируемого строительства и выбор – по согласованию с заказчиком – мест размещения пунктов ГРО;
    - закрепление пунктов геодезической разбивочной основы на местности знаками разного типа;
    - геодезические измерения с целью определения координат и высот пунктов ГРО;
    - предварительная обработка результатов измерений для проверки их полноты и качества;
    - контрольные измерения с целью проверки качества создания геодезической основы и – при необходимости – уточнения взаимного положения пунктов ГРО.

  3. Камеральный. Камеральная обработка материалов, полученных на полевом этапе, включает:

    - уравнивание и оценка точности геодезических измерений с составлением ведомостей, характеризующих детальность и точность выполненных геодезических работ;
    - составление схем геодезических измерений;

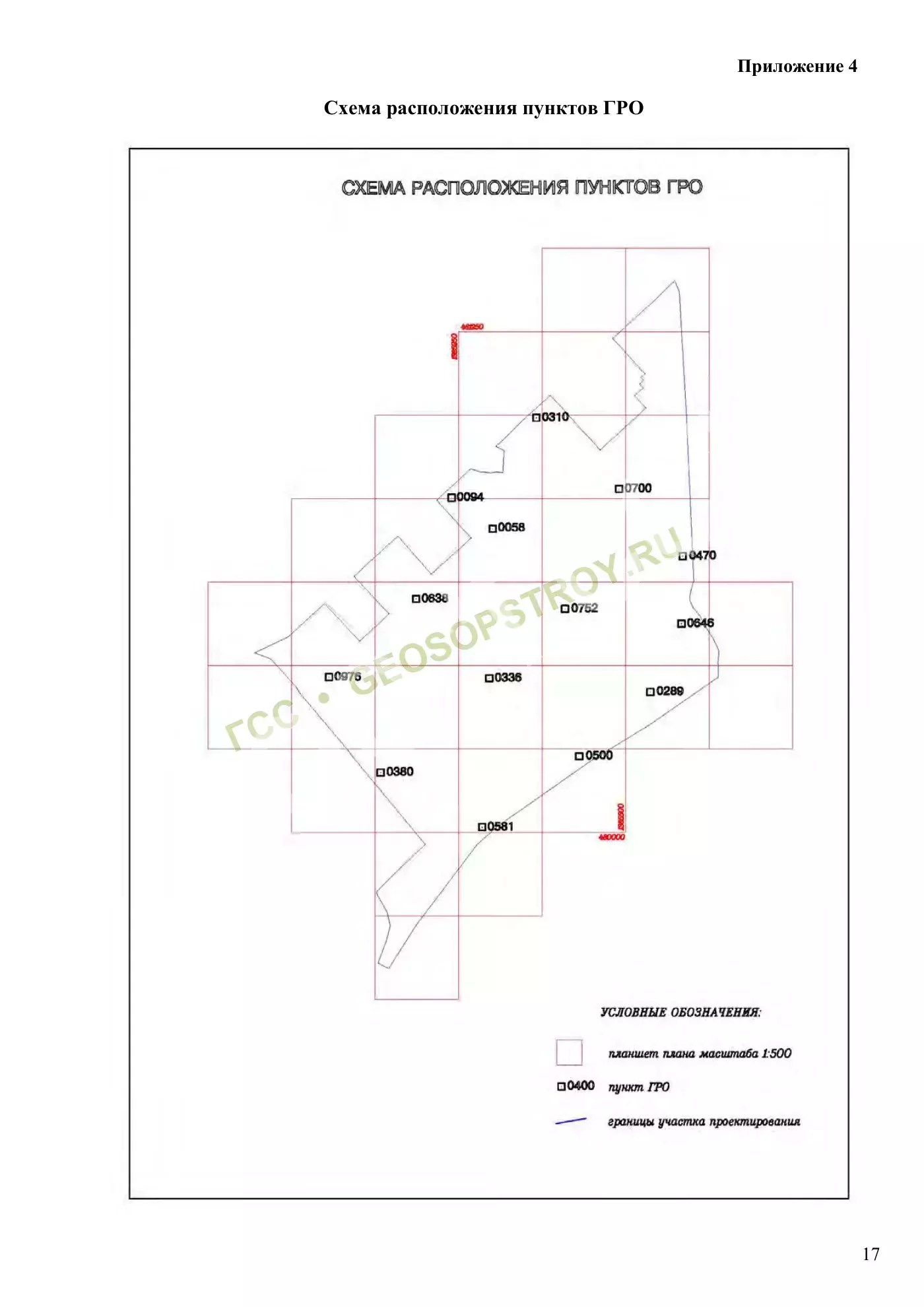

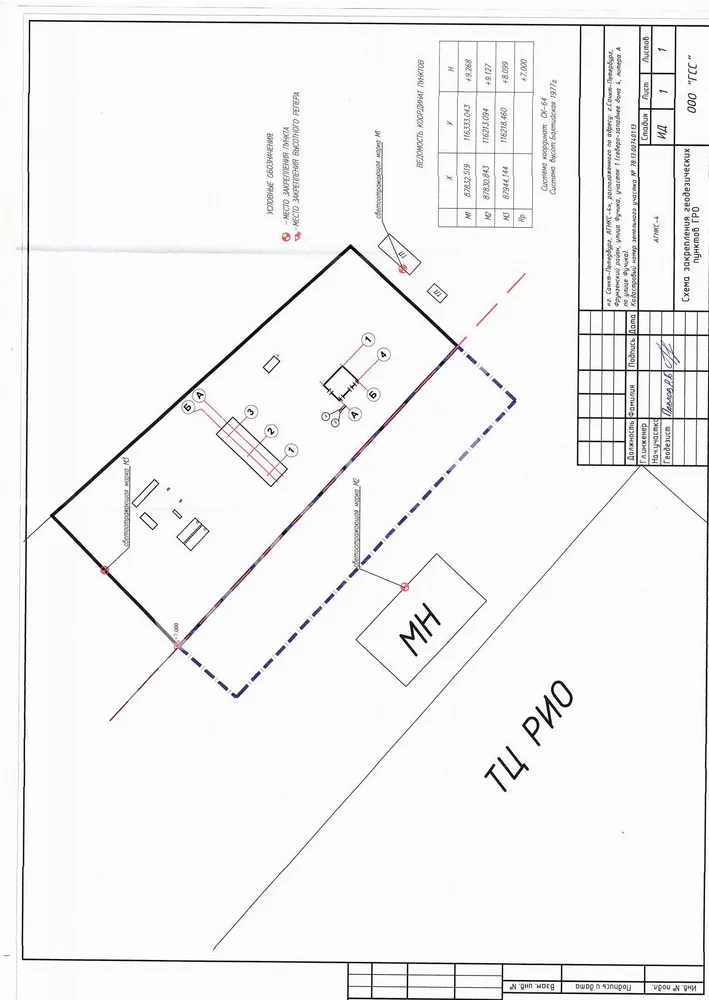

    - составление каталога координат и высот пунктов ГРО и схемы расположения пунктов;
    - подбор и оформление приложений к техническому отчёту;
    - составление технического отчёта по результатам устройства геодезической разбивочной основы;
    - составление акта освидетельствования ГРО.

  4. Сдача-приёмка ГРО. После завершения полевого и камерального этапов работ заказчику передаются пункты ГРО на местности (в натуре) и технический отчёт по результатам выполненных работ. Передача пунктов геодезической разбивочной основы в натуре оформляется актом освидетельствования ГРО.

Заказывайте ГРО - строительства у профессионалов! Ошибка на этом этапе уже неисправима, обращаясь к нам Вы исключаете возможность ошибки. Любые вопросы и консультация по телефонам совершенно бесплатно, звоните!

Методы определения пунктов геодезической сети

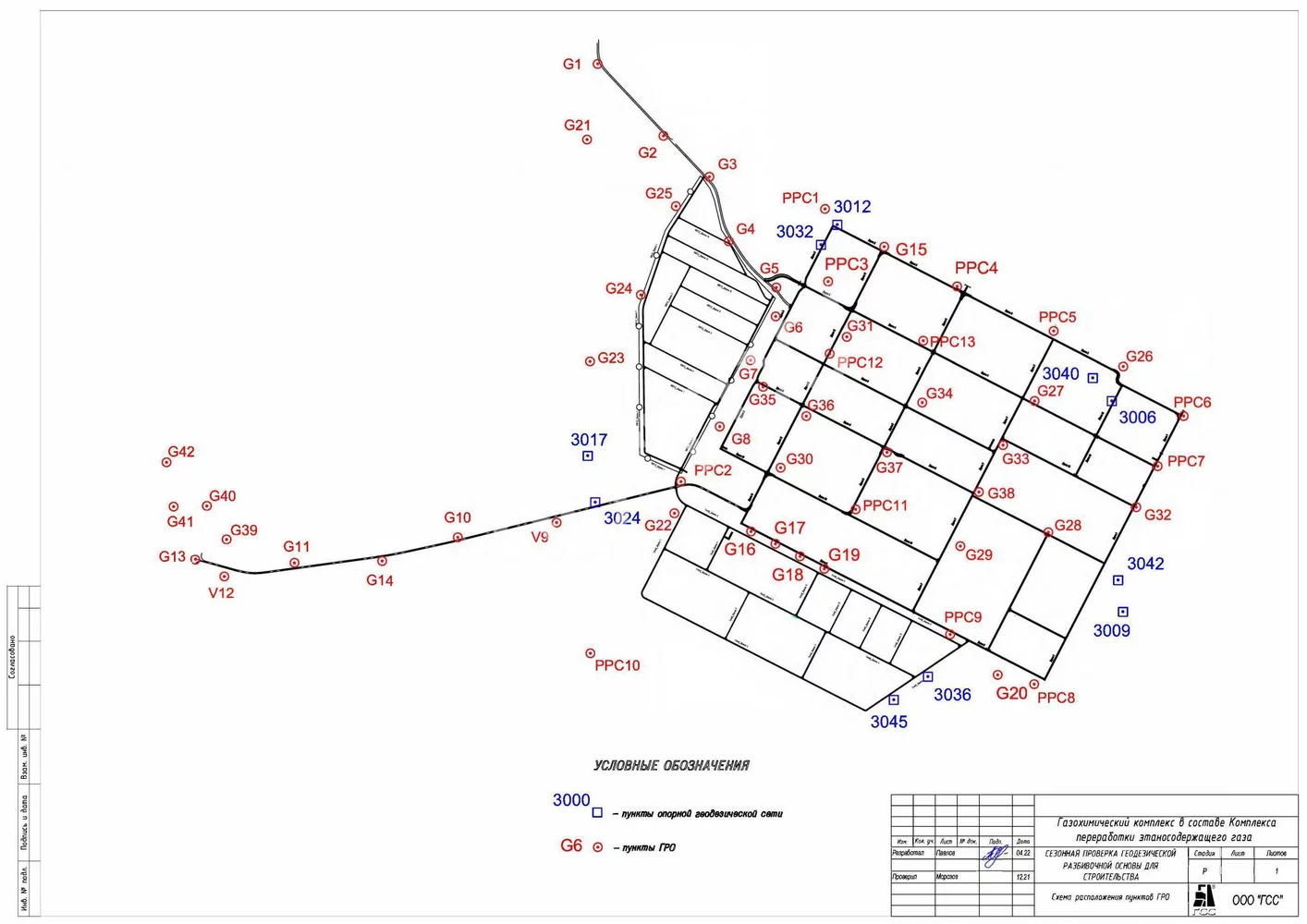

Основные способы геодезических измерений (технологические схемы), которые применяются для устройства ГРО:

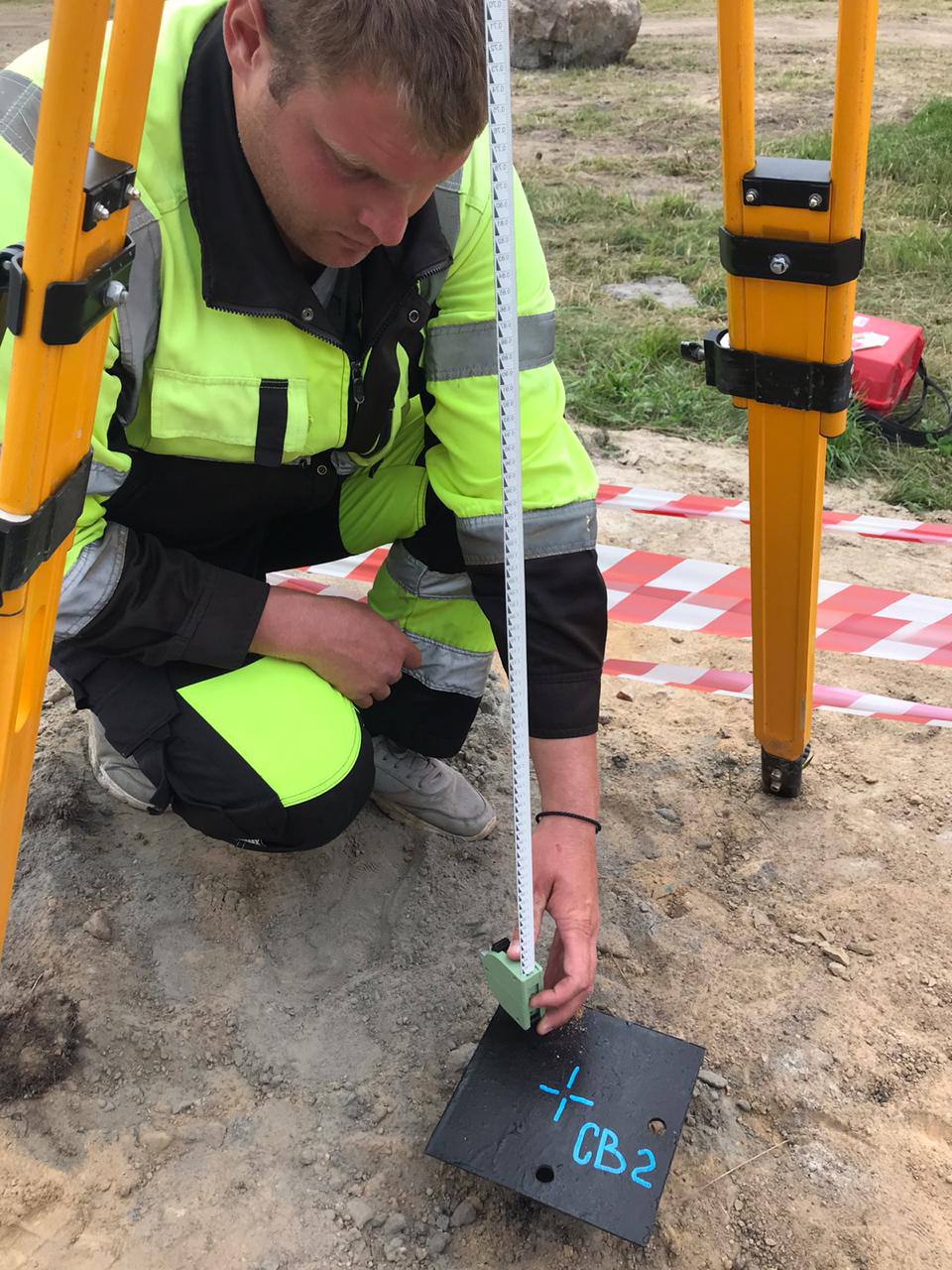

Линейно-угловые геодезические построения. Предусматривают построение на местности систем ходов или сетей треугольников, в вершинах (узлах) которых располагаются пункты ГРО. Измерения горизонтальных и вертикальных углов, а также расстояний между пунктами (сторон ходов или сети), выполняются с использованием электронных тахеометров. Линейно-угловые построения включат в себя методы полигонометрии (основной метод), триангуляции, трилатерации, а также их сочетания в виде линейно-угловых геодезических засечек.

Спутниковые геодезические измерения. Выполняются с применением глобальных навигационных спутниковых систем (GPS, ГЛОНАСС и др.) – ГНСС, с использованием спутниковых геодезических приёмников. Основные методы спутниковых измерений:

  • Статический, при котором координаты пунктов геодезической основы определяются относительно спутников в глобальной системе координат (WGS-84) и далее в режиме постобработки пересчитываются в нужную систему координат посредством привязки созданной ГРО к пунктам государственной геодезической сети и государственной нивелирной сети;
  • Кинематический, координаты и высоты пунктов геодезической разбивочной основы, на которых устанавливается спутниковый геодезический приёмник, определяются в реальном времени относительно базовых ГНСС-станций сразу в нужной системе координат. Статический метод – более трудоемкий, но обеспечивает более высокую точность. Кинематический метод – более быстрый, но требуется в дальнейшем уточнения полученных координат и высот

Статический метод – более трудоемкий, но обеспечивает более высокую точность. Кинематический метод – более быстрый, но требуется в дальнейшем уточнения полученных координат и высот.

Строительная сетка. Создаётся на территории крупных промышленных предприятий (производственных комплексов), занимающих большие территории. На местности представляет собой сеть четырёхугольников (в идеале – прямоугольников), повторяющих сетку линий градостроительного регулирования (кварталов), в вершинах которых располагаются пункты ГРО. Координаты и высоты пунктов геодезической основы определяются, как правило, способом линейно-угловых геодезических построений. Строительная сетка создаётся в специальной условной системе координат площадки строительства.

На сегодня чаще всего применяется комбинированный способ устройства ГРО, при котором координаты и высоты нескольких каркасных пунктов определяются с применением ГНСС, а потом относительно них способом линейно-угловых геодезических построений определяются координаты и высоты остальных пунктов геодезической основы.

Определение высот пунктов геодезической разбивочной основы осуществляется способами тригонометрического и геометрического нивелирования. Геометрическое нивелирование применяется в тех случаях, когда высоты пунктов ГРО должны быть определены с особенно высокой точностью, и выполняется с использованием нивелиров посредством проложения нивелирных (высотных) ходов, опирающихся на реперы государственной нивелирной сети. На сегодня всё чаще применяются электронные нивелиры с кодовыми рейками, которые обеспечивают высокую точность измерений при относительно небольших трудозатратах.

Какие бывают пункты ГРО?

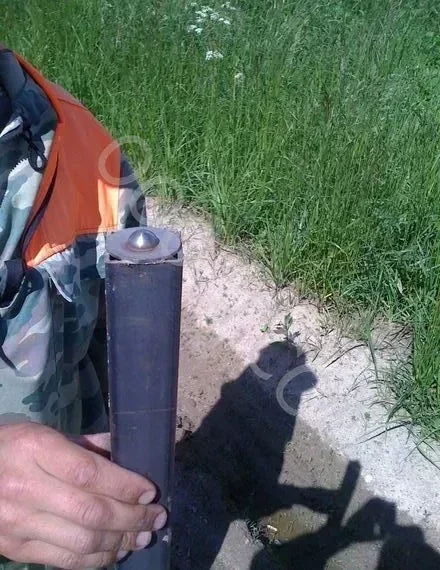

Пункты ГРО закрепляются на местности долговременными знаками, чаще всего - грунтовыми центрами в виде металлической трубы или железобетонной сваи, которые закладываются на глубину ниже промерзания грунта, с геодезической маркой наверху.
В последнее время для закрепления пунктов геодезической разбивочной основы в грунте всё чаще применяются винтовые сваи.

В условиях плотной застройки пунктами ГРО могут служить светоотражающие геодезические марки (плёночные отражатели), которые закрепляются на стенах зданиях окружающей застройки. Для крупных и технически сложных объектов строительства (гидротехнические сооружения, мосты и т.п.), грунтовые пункты геодезической разбивочной основы могут быть оборудованы устройствами принудительного центрирования – для надёжной и точной установки на них геодезического оборудования.

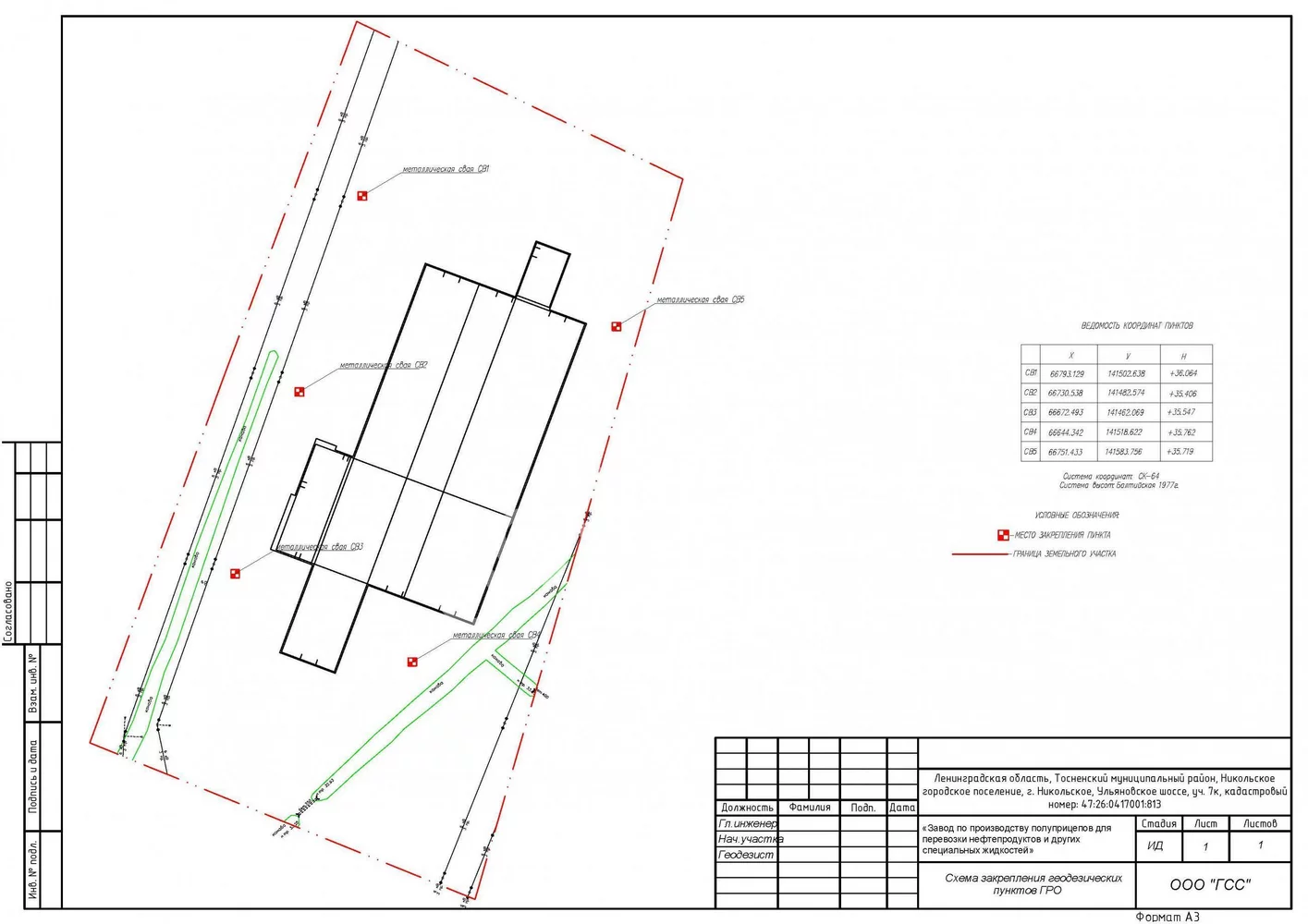

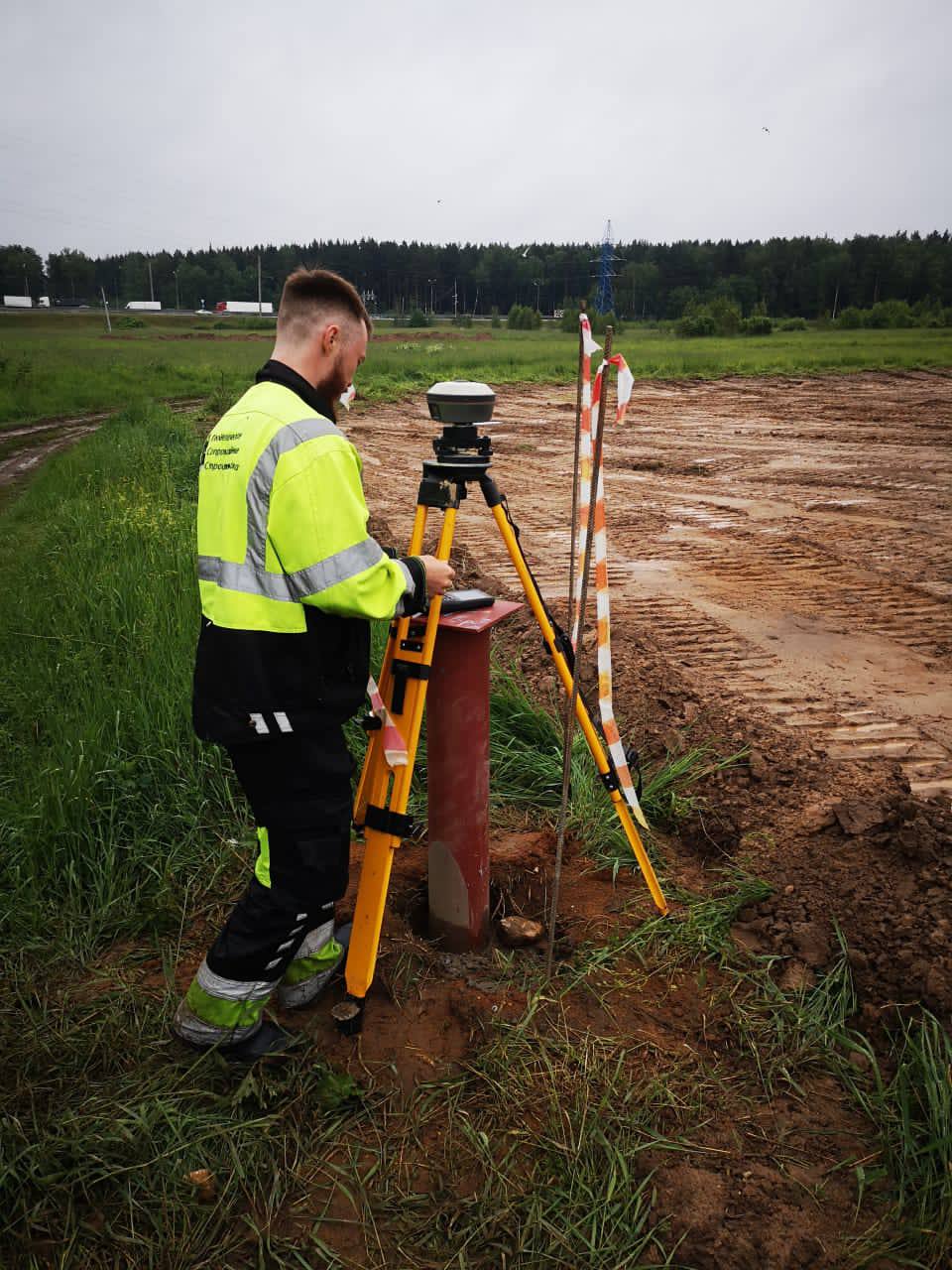

Фото пример того как мы закрепляем знаки ГРО

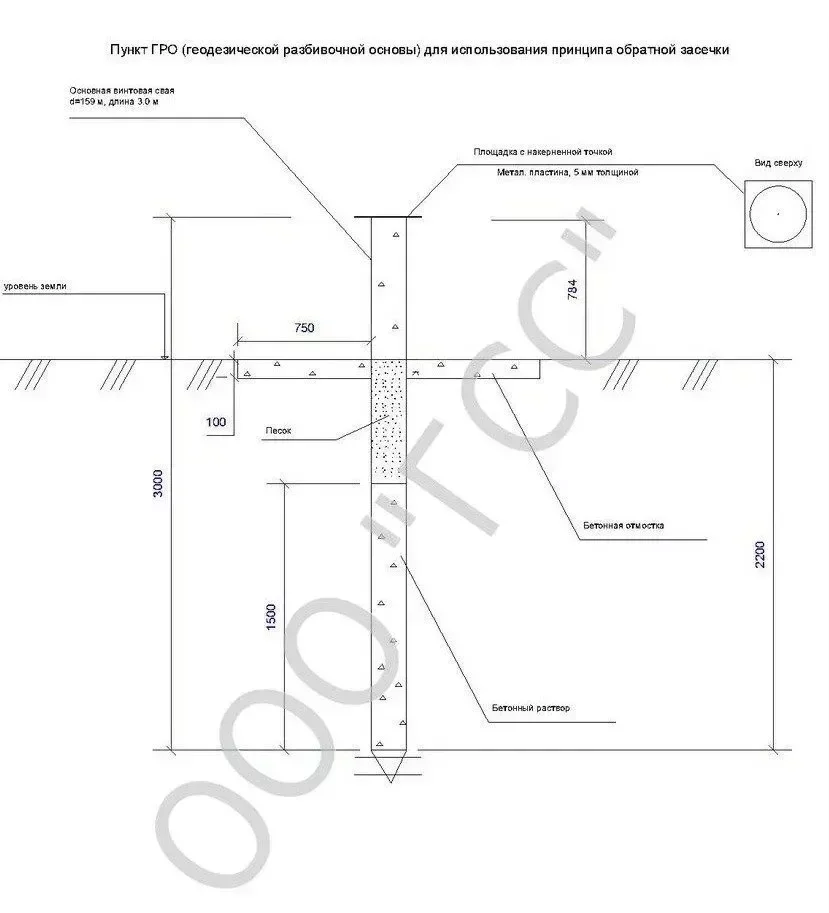

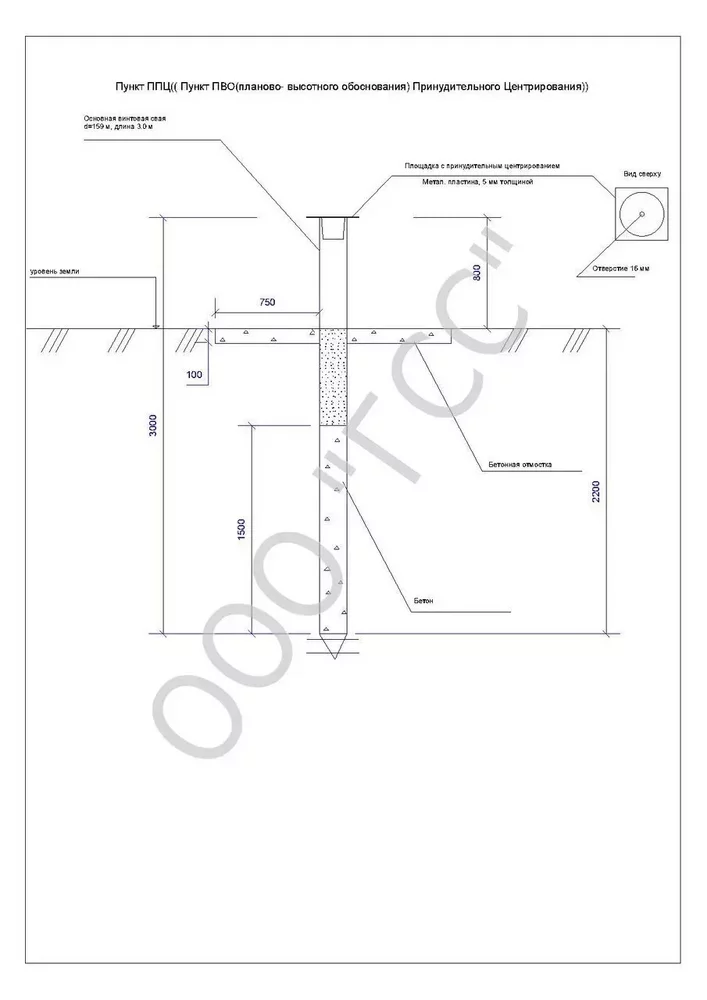

  1. Металлическая труба с якорем на конце. Глубиной более 1,5 метра. Больше глубины промерзания. Якорем является арматура, встроенная внизу пункта. Якорь заливается бетоном, далее идет грунт с послойной трамбовкой.

  2. Металлическая свая 3 метра в длину. Засверливается в землю на глубину 2,5 метра. Пол метра над землёй остается верх сваи с наваренным "столиком". На "столике" просверливается 2мм отверстие, имеющее XYH.
  3. Светоотражающая пленка (марка). Крепятся на соседние здания и другие конструкции.

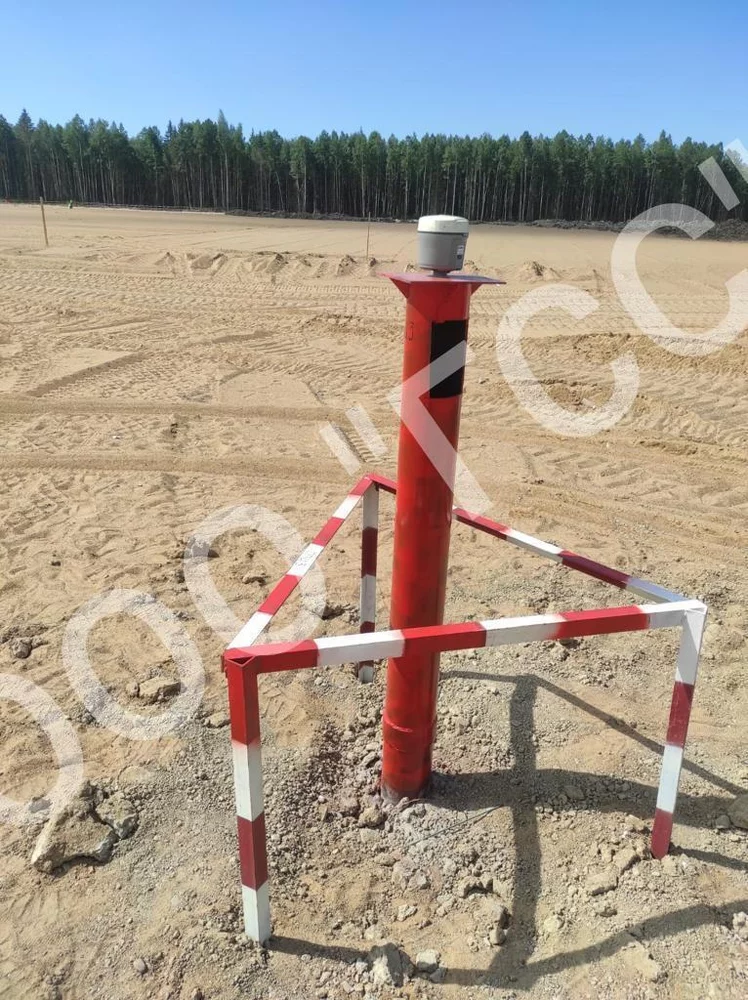

  4. Пункт принудительного центрирования. Это металлическая свая 3 метра в длину. Диаметром 159 мм. Засверливается в землю на величину, не менее глубины промерзания. Внутрь заливается бетон, являющимся "якорем" для пункта. По контуру заливается отмостка из бетона. На площадке принудительного центрирования высверливается отверстие диаметром 16 мм. Куда впоследствии устанавливается тахеометр или отражатель.
  5. Пункт ГРО сложной конструкции. С возможностью установки до 3 светоотражающих марок.

Особенности выбора местоположения пунктов ГРО

Пункты геодезической основы должны размещаться на строительной площадке в местах, обеспечивающих сохранность пунктов на весь период строительства здания или сооружения. Одновременно, пункты должны быть удобны для выполнения относительно них в любой момент времени геодезических измерений.  В частности, с целью обеспечения угловой привязки необходимо иметь прямую видимость между соседними пунктами ГРО, при этом визирный луч должен проходить на расстоянии не ближе 0,5 м от объектов местности.

При выполнении геодезических изменений спутниковыми методами, пункты геодезической разбивочной основы должны располагаться в местах, где отсутствуют помехи для прохождения спутникового сигнала.

При использовании в качестве пунктов ГРО светоотражающих марок, расстояние от электронного тахеометра до марок не должно быть более 300 метров. При выполнении измерений способом обратной геодезической засечки углы между направлениями на марки не должны быть менее 15 градусов.

Отзывы о работе с нами

В праздничный день Воздвижения Креста Господня с благодарностью выражаю свою признательность геодезической компании ГСС и лично Владимиру Михайловичу Сипего за чуткое и внимательное отношение ко мне и грамотно разъяснившему тонкость законодательства в решении поставленных задач (проблем). С уважением.1

Владимир Полторак
Митрофорный протоиерей

Участок 162 в СНТ «Дружба», поселок Имени Воровского, Ногинский район, Московская область. Выполнено межевание для объеденения соседних участков. В другую компанию обращались давно, были проблемы. Ваша компания уже выполняла межевание в нашем СНТ в массовом порядке, в т.ч. межевание другого нашего участка. Нам тогда так понравилось, что в этот раз обратились прямо к вам. И опять все сделано быстро и профессионально. Даже не смотря на болезнь сотрудника, который нами занимался, проблему решила Айжин, при этом создала приятную атмосферу доброй хозяйки. Спасибо!

Чувашев Сергей Николаевич

Обращался с запросом организовать и провести межевание земельного участка в Рамеснком районе МО. Думали то, что будет долго и утомительно. К нашему большому удивлению инженер по замерам приехал на следующий день, работа с замирениями организована оперативно и четко.
Спасибо Полине Савенковой и кадастровому инженеру. И еще у вас отличный отдел сопровождения и вкусный кофе. Спасибо.

Никитина Т.Н.

Здравствуйте, хочу поделиться своими впечатлениями о работе данной компании. Заказывал межевание, уточнение границ двух участков и план дома для постановки на кадастровый учет. Участки находятся территориально в Сергиево - Посадском районе СНТ "Моквич". В процессе выполнения работ не возникло никаких проблем. Все было сделано надлежащим образом. Хочу отметить удобное онлайн общение в будни в чате Вотсап. Отдельное спасибо Варламовой Оксане, Фроловой Юлие, Удовенко Анастасии.

Клубков Василий

Сотрудничала с компанией ООО "ГСС" по поводу регистрации машино-места в многоуровневой автостянке. Сравнивала несколько компаний. Здесь мне детально и внятно ответили на мои вопросы, поэтому выбор был очевиден. Соотношение цены-качество оцениваю, как оптимальное. Машино-место зарегистрировано.

Машкова М.В

Благодарю коллектив компании ООО "ГСС" за быстрое и качественное выполнение работ. Нужно было подготовить технический план для регистрации дома. Все этапы работ выполнили оперативно, дом поставлен на учет с первого раза. Рекомендую! Здесь работают профессионалы своего дела.

Анна Юрьевна

Сотрудничали с компанией ООО "ГСС" по поводу межевания участка. Мониторили цены и отзывы. Выбрали ГСС и не пожалели. Сотрдуники информировали по каждому этапу, возникающие вопросы решали оперативно. Соотношение цена - качество на уровне!

Ольга Владимировна

Благодарю за работу, проделанную вашей организацией

Спасибо большое за проделанную работу. Быстро и качественно

Выражаю огромную благодарность за проделанную работу Калининой Наталье. Оперативно, доступно, понятно и в срок. Четкое объяснение всех технических ньюансов.

Проводил процедуру межевания. Остался очень доволен. Особенно кадастровым инженером Ольгой Лесенко.

Иванов Р.В.

Огромное спасибо за отзывчивость и доброе отношение к старым клиентам. Заказывали топосъемку участка в 2018 году, и через два года при обращении о восствновлении участка, распечаток прошлой топосъемки не возникло никаких преград.
Только доброе впечатление!
Спасибо!

Боярова В.А.

Очкнь благодарна вам за оперативную работу. Молодцы.
Так держать!
Спасибо, будем рекомендовать!

Ершова О.А.

Проводил процедуру межевания. Остался очень доволен. Особенно кадастровым инженером Ольгой Фесенко

Коробчук В.Р

Проводил процедуру межевания СНТ "Юрклино" остался очень доволен за культурное, спокойное обслуживание всему коллективу, а также менеджеру Анастасие. Всех с новым годом. Удаче, успехов в труде.

Мартынов Анатолий Андреевич

Я обратилась в компанию ГСС, для проведения межевания по двум участкам в СНТ "Восточный", обслуживался геодезистом Русланом, инженером Дарьей, Анастасией, Гузелью - остался очень доволен.

Лапин А.Т

Как экономят на закреплении грунтовых пунктов ГРО, и к чему это может привести?

Ошибки, которые могут быть допущены при создании ГРО:

  • выбор неподходящей конструкции знака для закрепления пункта геодезической разбивочной основы на местности;
  • выбор неправильных мест для размещения пунктов;
  • закладка грунтовых центров на недостаточную глубину;
  • ошибки при выполнении геодезических измерений.

Выбор неверной конструкции пункта или места его размещения может привести к быстрому уничтожению в ходе строительных работ, к повреждению пункта или к перекрытию доступа к нему. Ошибка с выбором конструкции пунктов или нарушении технологии закладки грунтовых центров ведёт к утрате пунктами стабильности, что, как и ошибки геодезических работ, потребует выполнения в авральном порядке работ по восстановлению ГРО, что повлечёт остановку строительно-монтажных работ и дополнительный расход ресурсов, в том числе – финансовых.

Все работы по геодезическому сопровождению строительства должны выполняться с контролем измерений, поэтому утрата стабильности одним или несколькими пунктами геодезической разбивочной основы обычно выявляется достаточно быстро. Однако до этого момента могут быть выполнены разбивочные работы или земляные (планировочные) работы, которые после исправления ошибки необходимо будет переделать.

Цена ошибок при устройстве ГРО, как других геодезических работ на строительных площадках, может быть высокой, поэтому при устройстве геодезической основы особенно важно соблюдать предписанные техническими регламентами методику и точность измерений.

Зачем нужна и когда проводится сезонная проверка ГРО

Конструкция пунктов ГРО и способ закрепления их на местности должны обеспечивать сохранение переданных на них координат и высот в течение всего периода строительства объекта. По этой причине в ходе строительства пункты геодезической разбивочной основы находятся под постоянным наблюдением за сохранностью, а значения их координат и высот регулярно проверяются инструментально. В соответствии с требованиями СП 48.13330.2011 проверка осуществляется не реже двух раз в год и называется сезонной, поскольку проводится, как правило, осенью и весной – перед началом и после окончания зимнего сезона.

В процессе сезонной проверки выполняются обследование физического состояния пунктов ГРО и геодезические измерения с целью определения координат и высот пунктов. Геодезические измерения выполняются, если есть такая возможность, теми же способами и методами, которые применялись при создании геодезической основы.

Что получает Заказчик по завершении работ по созданию ГРО?

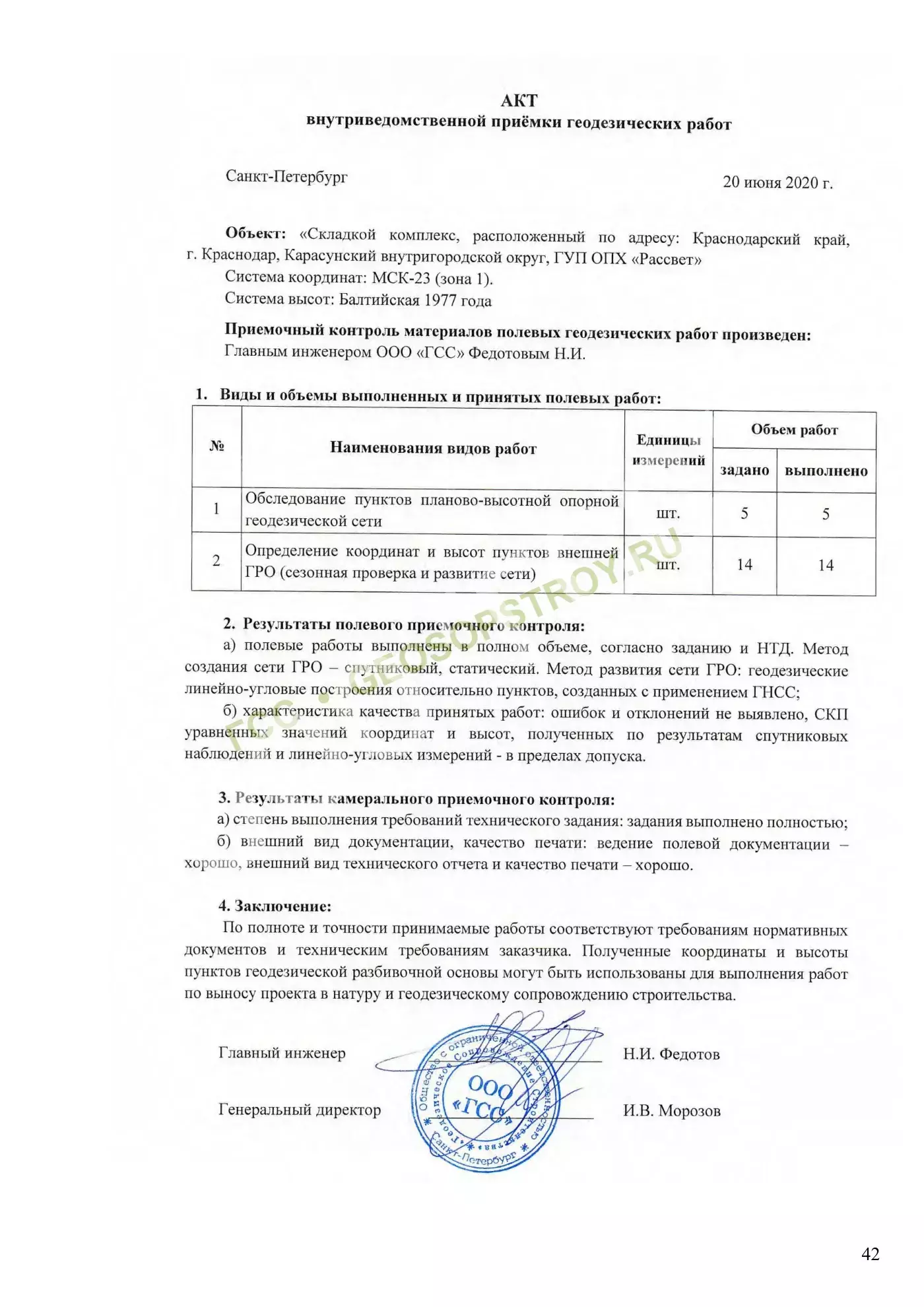

Результатом работ по созданию ГРО является технический отчёт, в общем случае включающий в себя:

  • пояснительную записку, составленную в соответствии с СП 47.13330.2016;

  • схему расположения пунктов ГРО и фотографии пунктов, а также – при необходимости или по требованию Заказчика – карточки привязки пунктов;
  • схему геодезических измерений с указанием привязки ГРО к исходным пунктам;
  • материалы обработки, уравнивания и оценки точности геодезических измерений;
  • каталог (перечень) координат и высот пунктов ГРО;
  • схемы разбивки осей объекта капитального строительства и границ земельного участка (по требованию Заказчика);
  • копии документов о метрологической поверке геодезического оборудования;
  • акт внутриведомственной приёмки выполненных геодезических работ.

Правила приемки ГРО

Приёмка ГРО Заказчиком проводится в соответствии с правилами, установленными СП 48.13330.2011, при этом составляются акты, формы которых установлены
РД-11-02-2006:

  • акт освидетельствования геодезической разбивочной основы объекта капитального строительства;
  • акт разбивки осей объекта капитального строительства на местности.

По дополнительному требованию Заказчика может быть составлен также акт разбивки (выноса в натуру) границ земельного участка и «красных линий».

Освидетельствование геодезической разбивочной основы на местности осуществляется комиссией, в состав которой входят уполномоченные представители застройщика (технического Заказчика), строительной организации, проектной организации (авторского надзора) и организации, выполнившей работы по созданию ГРО.

Указанные акты входят в перечень обязательной для ведения в ходе строительства исполнительной документации, наличие их проверяется органами строительного надзора, акты входят в пакет документации, необходимой для ввода объекта капитального строительства в эксплуатацию.

Чем мы отличаемся от других компаний, тем что обладаем большим количеством собственного оборудования!

Тахеометр Leica TS06plus R500 (5')

  • Точность угловых измерений 5’’, до 500 метров без отражателя;
  • Самая высокая точность линейных измерений в своем классе;
  • 2 функции для кнопки быстрых измерений на боковой панели – записывайте измерения, не отрываясь от окуляра;
  • Подсветка сетки нитей – измерения в условиях плохой освещенности.

Сканирующий тахеометр Trimble SX10 R800 (1')

  • Угловая точность 1’’;
  • Измерение расстояний в безотражательном режиме до 800 м;
  • Возможность проведения 3D сканирования высокой плотности;
  • Скорость сканирования до 26,600 точек в секунду в диапазоне до 600 м и самый маленький размер пучка лазерных лучей;
  • Усовершенствованная технология Trimble VISION, позволяющая быстро и легко получать снимки объекта с высоким разрешением;
  • Время работы от аккумулятора до 9 ч.

Аппаратура геодезическая спутниковая EFT M4 GNSS

Буровая установка УРБ-2А-2 на автомобиле Камаз 43118

Комплектация: с компрессором

Бурение скважин:

  • Шнековое бурение;
  • Колонковое бурение;

Область применения:

  • Инженерно-геологические изыскания;
  • Статическое зондирование грунта;
  • Выполнение опытно-фильтрационных работ (ОФР) - экспресс откачек воды из скважины.
Каталог оборудования

Более 50 позиций различного оборудования

Сколько стоят пункты геодезической основы

Наименование и характер­истика работ
Ед. изм.
Стои­мость, руб.
Установка одного пункта ГРО
Сваи
шт.
от 30 000
Светоотражающая марка
шт.
от 15 000
Пункт принудительного центирования (ППЦ)
шт.
По запросу*

*Стоимость рассчитывается только после предоставления заказчиком технического задания.

Стоимость пунктов ГРО зависит от факторов указанных ниже:

1. Тип пункта:

  • Светоотражающая марка;
  • Сваи - Стоимость пункта зависит от вида сваи которые будут использоваться для устройства ГРО;
  • Пункт принудительного центрирования (ППЦ) - Стоимость пункта выше чем у светоотражающей марки или сваи. На стоимость пункта влияет множество факторов, поэтому точную цену можно назвать после получения технического задания от Заказчика.

2. Сложность объекта. Чем сложнее объект, тем выше требования к геодезической разбивочной основе. Из-за увеличения сложности геодезический высокоточных работ растёт и стоимость пунктов ГРО;

3. Площадь объекта. Чем больше площадь объекта, тем выше стоимость пункта геодезической разбивочной основы. Увеличивается объем геодезических измерений и количество данных для обработки;

4. Вид объекта. Стоимость пункта геодезической разбивочной основы линейного объекта (дороги, ж/д пути, газопроводы и другие коммуникации) будет выше чем для площадного (здание, районы и т.п.). Это объясняется тем, что:

  • На линейных объектах высокие требования к пунктам ГРО (например: автомобильные дороги, так как приёмка и закладка пунктов происходит согласно СНИПов);
  • Площадь линейных объектов больше чем площадных;
  • Из-за протяженности линейного объекта требуется закладывать больше пунктов ГРО.

5. Удаленность объекта. На стоимость пункта ГРО будет влиять усложнение логистики. Дольше добираться геодезисту, дороже доставить материалы и оборудование.

Оставьте заявку и узнайте, как решить вашу задачу

  • Мы перезвоним через 5 минут или раньше
  • Узнаем о вашей проблеме и расскажем пути ее решения
  • Оговорим нюансы и особенности ситуации
  • Посоветуем какие услуги вам нужны
  • Посчитаем предварительную стоимость нужных работ

Заполните форму, и ждите звонка от эксперта

Выполненные объекты
